Westlake Drive/Cedar Street
Proyectos de Loop 360
Este proyecto consiste en mejoras en las intersecciones de Westlake Drive y Cedar Street, incluyendo la eliminación de los semáforos en los carriles principales de la Loop 360 y la adición de un paso subterráneo (donde los carriles principales pasan por debajo de la calle transversal) en ambos puntos.

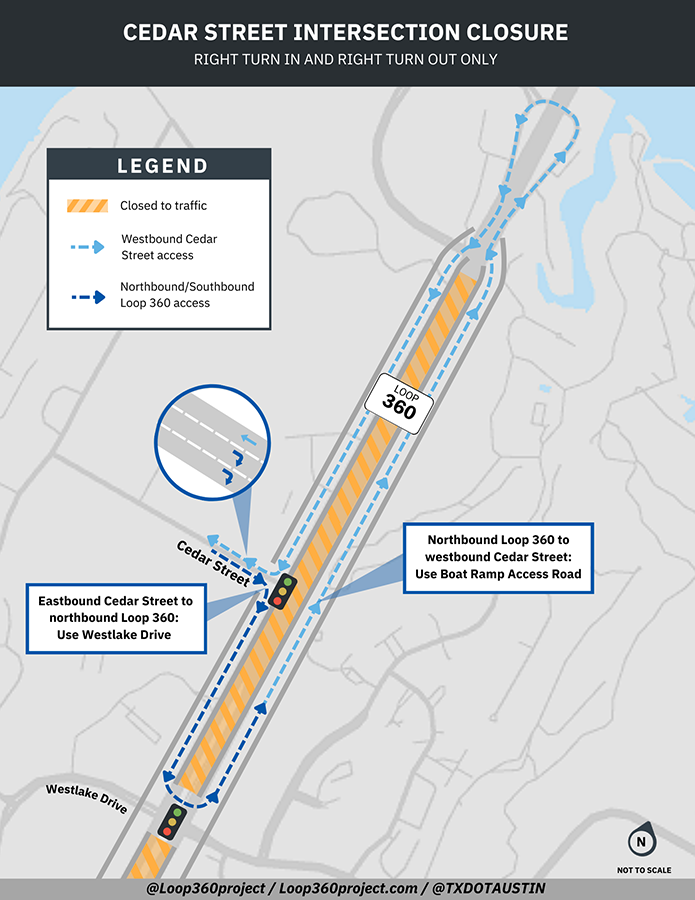

Cierres de carriles
- Carreteras de conexión Loop 360 en sentido norte y sur entre Pennybacker Bridge y Bold Ruler Way cerradas
- Martes 17 de noviembre al jueves 19 de noviembre, de 8 p.m. a 5 a.m.
- Acceso a Cedar Street en Loop 360 cerrado
- Martes 17 de noviembre al jueves 19 de noviembre, de 8 p.m. a 5 a.m.
- Acceso a Westlake Drive en Loop 360 cerrado
- Martes 17 de noviembre al jueves 19 de noviembre, de 8 p.m. a 5 a.m.
Carriles principales del Loop 360 abiertos
El Loop 360 tiene un carril abierto en cada dirección. Los conductores permanecen en el carril izquierdo para evitar los semáforos en Westlake Drive y Cedar Street. Los conductores salen por la derecha para acceder a Westlake Drive y Cedar Street. Los giros en U sin semáforo en el puente de Westlake Drive proporcionan acceso norte y sur a la Loop 360.
Actividad constructiva
- La construcción continúa en los carriles principales del Loop 360 entre Bold Ruler Way y Pennybacker Bridge hasta finales de 2026
- Los trabajos de excavación se realizan entre semana entre las 7 a.m. y las 7 p.m. y los sábados entre las 9 a.m. y las 3 p.m., mientras que el trabajo de transporte se realiza durante la noche

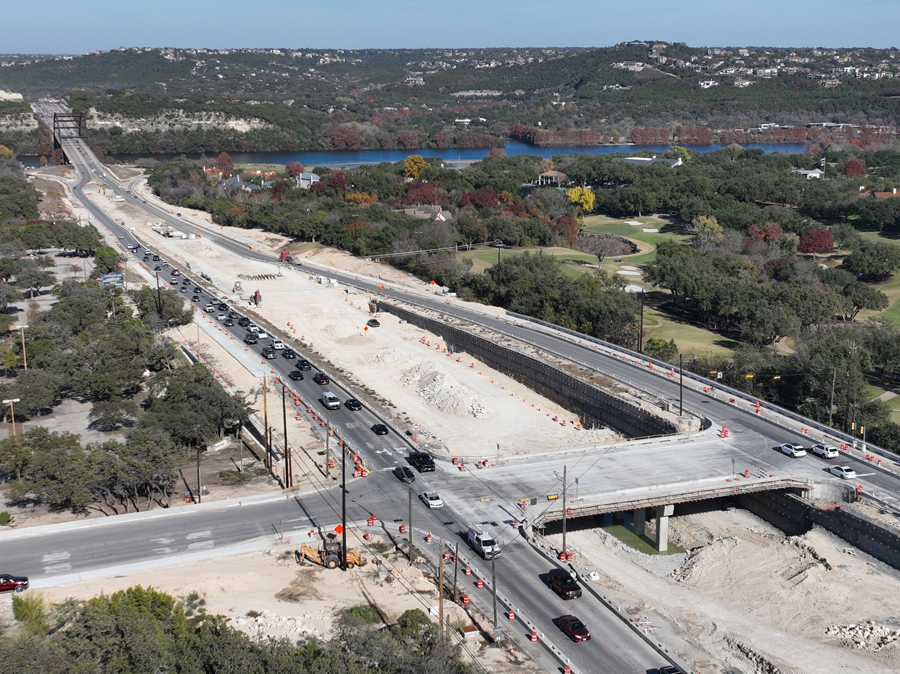

Fotos de actualización de progreso
Documentos
Calendario
La construcción comenzó en junio de 2022 y se espera que finalice a finales de 2026, si el tiempo lo permite.
Fases de construcción
El trabajo en el proyecto Loop 360 Westlake Drive/Cedar Street se llevará a cabo en cinco fases:
- Fase 1 completada: Establecer la zona de trabajo y construir las tuberías de agua.
- Fase 2 en curso: Construir nuevas carreteras de conexión en dirección norte y sur, sistemas de drenaje y caminos de uso compartido.
- Fase 3 en curso: Construcción del puente Westlake Drive y inicio de los carriles principales en dirección norte y sur.
- Fase 4 en curso: Construcción del puente de Cedar Street y completación de los carriles principales en sentido norte y sur.
- Fase 5: Realizar el pavimentado y el trazado finales y abrir a patrones de tráfico permanentes.
Contratista: Grupo Copasa
