Expansión de la US 90
El proyecto de ampliación de la US 90 se construirá en fases:

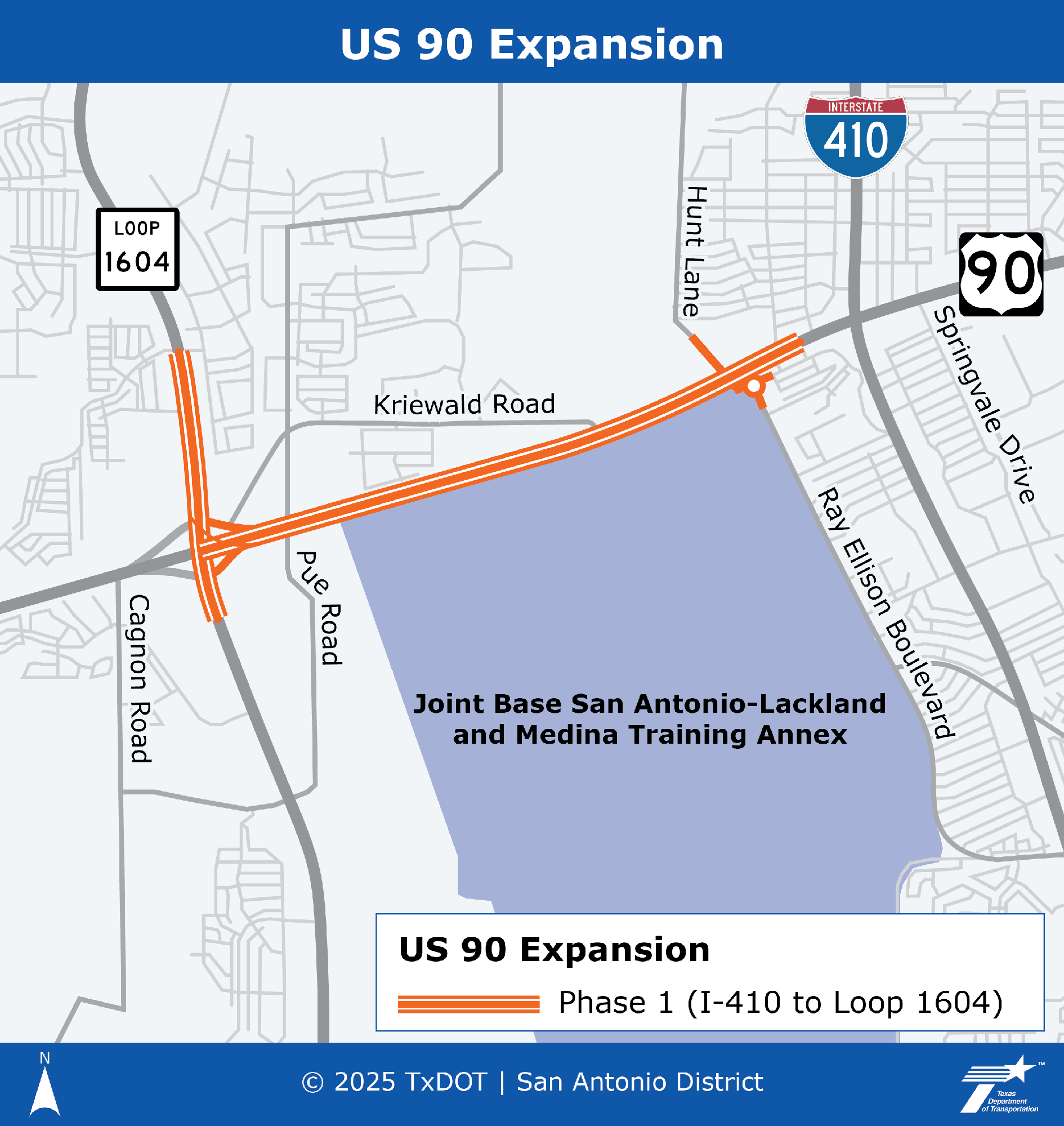

Fase I: I-410 a Bucle 1604
Calendario previsto de construcción: finales de 2025 a 2030
Longitud: 3,3 millas
Coste total del proyecto: 146 millones de dólares
Mejoras:
- Reconstrucción y ampliación de la US 90 de dos a tres carriles principales de 12 pies de ancho desde la I-410 hasta el Loop 1604 con carreteras continuas de dos a tres carriles en cada dirección.
- Construcción de una rampa elevada de dos carriles que conecta la US 90 en dirección oeste con la Loop 1604 en dirección norte.
- Construcción de una rotonda en Ray Ellison Boulevard para mejorar la seguridad y el flujo de tráfico.
- Construir carriles auxiliares en ciertos puntos a lo largo de las vías laterales para optimizar el flujo de tráfico en intersecciones clave.

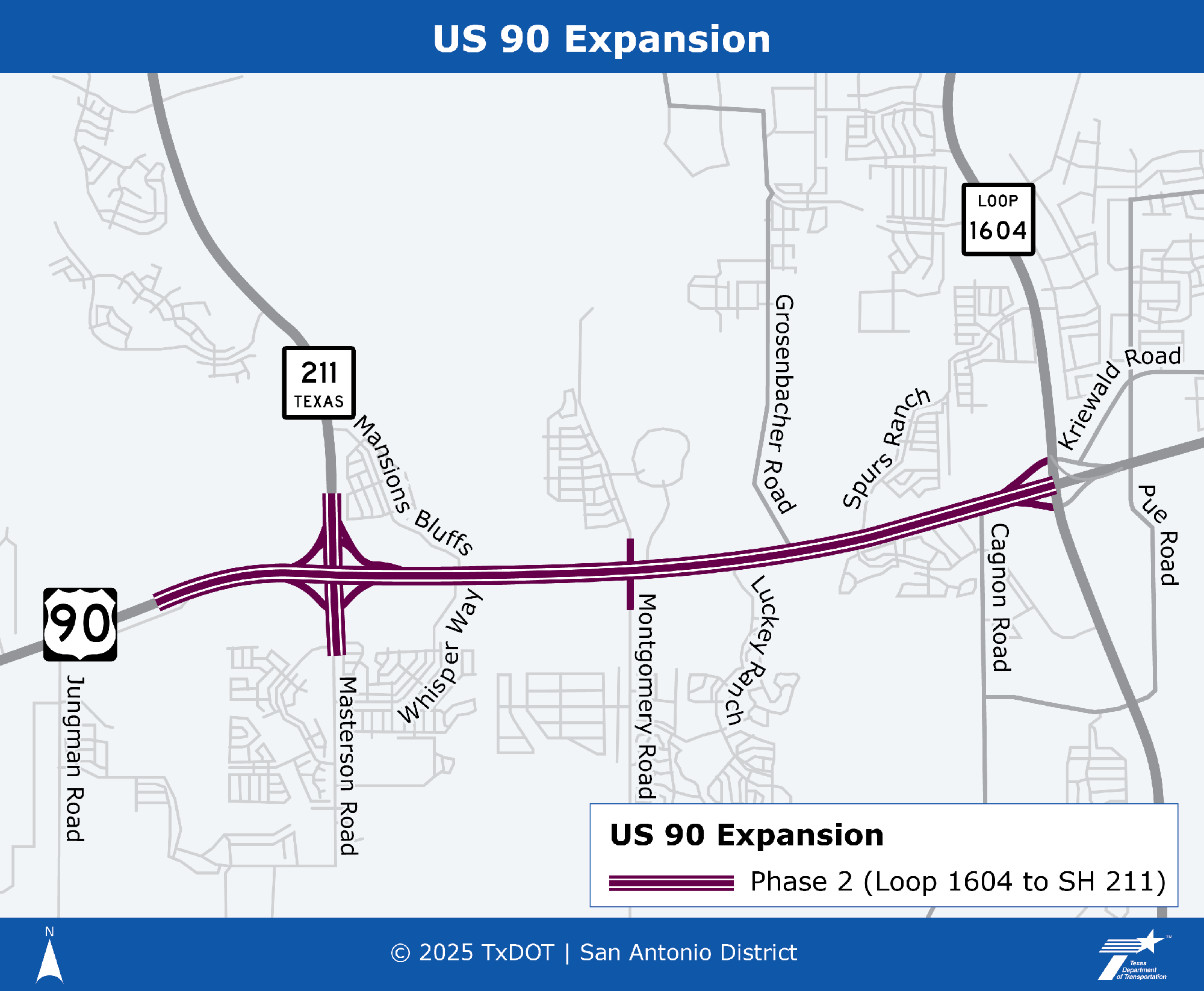

Fase II: Bucle 1604 a SH 211
Calendario previsto de construcción: 2028 – 2032
Longitud: 4,3 millas
Coste total del proyecto: 339 millones de dólares (solo se aseguró una financiación parcial)
Mejoras:
- Reconstruyendo y ensanchando la US 90 de dos a tres carriles principales de 12 pies de ancho en cada dirección desde el Loop 1604 hasta la SH 211.
- Añadiendo dos o tres carriles continuos de vía de servicio en cada dirección.
- Añadiendo carriles auxiliares en algunas zonas.
- Se añadió una curva de oeste a este en la intersección con la US 90/SH 211.
- Añadiendo puentes de retorno en sentido este a oeste a lo largo de la US 90 en la Loop 1604 y Montgomery Road.
- Construcción de mejoras adicionales en el enlace entre US 90 y Loop 1604.
Proyectos adyacentes
Los siguientes proyectos están en construcción junto al corredor de la US 90:
- TxDOT completó la construcción de un proyecto para añadir un giro de dirección oeste a este en la SH 211 a finales de 2025.
- Se están construyendo carriles auxiliares entre el Loop 1604 y Montgomery Road, y se prevé que estén terminados a mediados de 2026.
